濟源大嶺四期首臺風機吊裝完成

電力網發布時間:2023-12-15 09:10:22

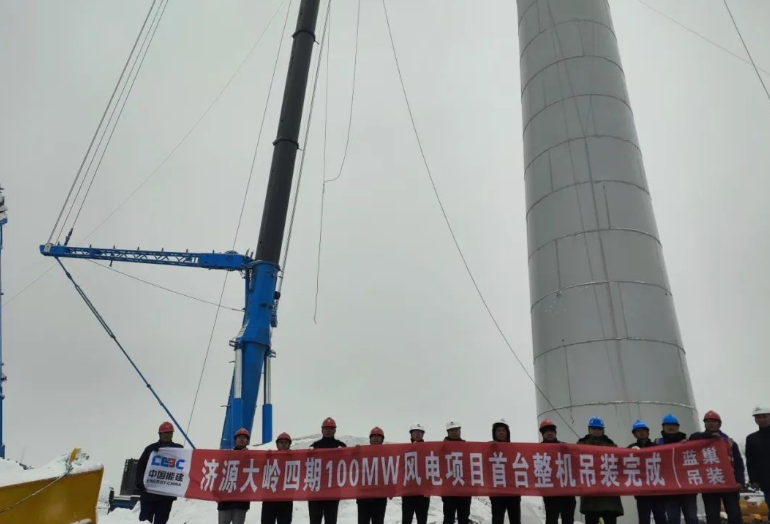

12月11日,國能濟源大嶺四期首臺風機吊裝完成。



濟源大嶺四期風電項目位于濟源市下冶鎮和大峪鎮,建設規模100兆瓦,2021年12月取得濟源市發改委核準批復,2022年4月取得河南公司立項批復,2022年12月取得河南公司投資決策批復,濟源大嶺四期風電項目計劃安裝22臺三一公司SI-193455-HH140機組,單機容量4.55兆瓦,輪轂高度140米,塔筒型式為鋼混塔筒,計劃于12月31日實現全容量并網投產。

項目建成后每年上網電量約20179.56萬千萬時,節約標煤6萬噸,減排二氧化碳16萬噸等,本項目為可再生能源,符合國家能源發展戰略要求,可有效改善當地電網電源結構,同時可帶動鄉村產業發展,未來風電場可以成為當地一道亮麗的風景線,具有較好的旅游價值,促進當地觀光旅游及文化產業的發展。

來源:國能豫電視角
